π Day 2 β Progress Hari Ini (9 April 2026)
Tim teknisi UNO Solusi Teknik tidak buang waktu. Hari kedua project fast-track Motor Nishishiba 70KW Kapal Lumoso langsung kerja non-stop. Dua task besar diselesaikan hari ini:
π© Task 1: Mal & Insert Kawat β STATOR SELESAI!
Tim winding menyelesaikan proses mal dan insert kawat pada stator. Ini adalah tahapan krusial setelah Days 1 dedicated untuk disassemble dan identifikasi.

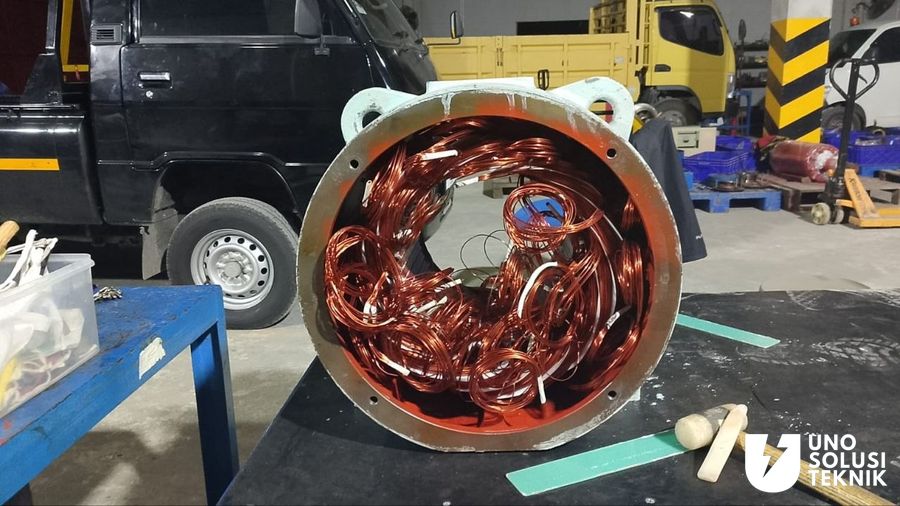

Proses mal (coil forming) memastikan setiap lilitan kawat tembaga terbentuk presisi sesuai spec motor. Insert kawat kemudian dilakukanζε ₯ stator slots dengan jarak yang tepat dan tension yang sesuai. Hasilnya: stator winding sudah duduk sempurna, siap untuk tahap varnishing tomorrow.

βοΈ Task 2: Metal Spray Housing Bearing & Journal Bearing β DONE!
Pendant dari Day 1, tim metal spray juga menyelesaikan housing bearing dan journal bearing. Surface yang aus sudah di-blast clean, lalu dilapisi ulang dengan material coating khusus yang tahan gesekan dan korosi.
Ini bagian yang sering diremehkan tapi sangat vital. Bearing journal yang sudah di-metal spray akan memastikan rotor berputar smooth, minimize vibration, dan extends bearing life secara signifikan.
π Checklist Progress Hari Ini
- β Mal dan insert kawat stator β SELESAI
- β Housing bearing & journal bearing β METAL SPRAY DONE
- π Persiapan rotor assembly untuk besok
- π Varnishing stator β besok pagi
π Besok (Day 3 β 10 April):
- β‘ Rotor balancing β teknisi akan setel rotor sampai perfectly balanced
- π§ͺ Varnishing & curing stator
- π© Final assembly: stator + rotor β complete motor unit
- π Full load test sebelum kirim ke Kapal Lumoso
π― Tinggal 1 Hari Lagi β On Track!
Dengan progress hari ini, timeline 3 hari masih very achievable. Besok pagi stator masuk oven untuk varnishing, afternoon rotor balancing + final assembly, evening full electrical test. Motor siap kirim pagi besok!
Kapal Lumoso akan terima motornya sebelum deadline 11 April. π’
π·οΈ Fast-Reliable-Trusted
Tim UNO Solusi Teknik mengerti urgency project marine. Setiap jam downtime kapal berarti kerugian. Makanya dari Day 1 sampai sekarang, semua bekerja dengan satu target: motor harus selesai, quality harus oke, deadline harus tepat.
Stay tuned untuk final update tomorrow!
